平顺县发展和改革局2020年县级重点建设项目信息公开内容

 时间:2017-08-20       大    中    小      来源:长治日报

   公开事项:重点项目信息

  一、项目遴选(本级重点项目建设遴选方式)

  根据平顺县委办、政府办《关于编报2020年全县重点建设项目计划的通知》遴选项目,具体要求如下:

  指导思想:

  2020年县重点项目建设工作要以习近平总书记调研山西重要讲话精神、国务院《关于支持山西进一步深化改革促进资源型经济转型发展的意见》(国发〔2017〕42号)文件为指导,紧紧围绕省委、省政府“三大目标”,充分发挥重点项目对促投资稳增长的支撑引领作用,加大基础设施补短板力度,加快推进产业结构优化发展,切实保障改善民生,统筹推进全局性、基础性、战略性的重点项目建设,以项目建设带动县域经济转型发展,扎实推进“一地两区”、“三宜”美丽平顺的建设。

  编报条件:

  1、2019年结转的重点项目。2019年重点项目除已建成或终止建设项目外,原则上续列为2020年重点项目,保持建设延续性。

  2、申报2020年新开工重点项目。原则上要求项目已审批(核准或备案)、规划选址、建设用地、环境影响评价、资金等建设条件已落实,2020年10月底前具备开工建设条件。

  3、申报2020年拟建(前期)项目。要求项目建设方案已确定,合理提出2020年前期工作具体内容及完成时间,2021年基本具备开工建设条件。

  编报要求:

  1、申报单位。申报项目计划原则上按隶属关系申报,县直单位投资项目由县直单位申报,其他项目由各乡、镇人民政府审定后申报。

  2、精准确定年度投资计划。申报重点项目计划须对建设期内年度投资进行精准测算,与项目总体目标、建设期内年均投资强度相衔接,依据2020年度建设任务精准提出年度计划投资。

  3、申报材料及申报方式。重点项目计划采取书面申报的方式。申报材料包括:(1)平顺县2020年重点建设项目计划表。(2)项目审批(核准、备案)文件和建设用地、环评批复文件的印证资料(复印件)。

  4、申报时间。请各乡、镇,各县直单位高度重视2020年省重点项目年度计划的编报工作,单位负责人负总责,落实专人负责,按照编报原则和条件认真梳理筛选、审核项目。请各乡、镇人民政府,各县直单位务必于10月31日前将本单位2020年重点建设项目计划汇总(书面材料及电子文本)认真填写平顺县2020年重点建设项目计划申报表经单位负责人签字并加盖公章交于县发改局(重点办),电子版表格从工作邮箱自行下载填报完成后并发至该邮箱。

  申报说明:

  1、项目名称、建设内容及规模须严格按照项目审批(核准、备案)文件或可行性研究报告填写。

  2、建设地点应具体到乡、镇,村。

  3、开工(预计)时间、预计投产时间具体到年月,统一格式为20XX.X。

  4、项目资金来源须分清资金来源,2020年计划安排政府投资(包括中央、省、市、县四级财政资金分别说明)、银行贷款(信贷需求)、自筹资金、引进资金,以及2020年用地用林需求。

  5、项目前期手续根据项目前期工作实际开展情况填写审批文号及办理阶段。

  6、2020年主要建设内容要与年度计划投资对应填写建筑物名称及建筑面积,主要设备名称及数量或生产线条数。

  7、效益预测,主要指产业类项目,要依据可行性研究报告预测出年产值、上级税金及就业人数。

  二、项目清单(本级重点项目建设清单)

  1、平顺县国合光伏发电有限公司长治市光伏发电技术领跑基地平顺250MW建设项目(续建):光伏阵列安装、围挡及配套基础设施建设等。

  2、山西欧亚神龙湾旅游开发有限责任公司平顺县太行神龙湾开发建设项目(续建):全面完善神龙湾旅游区西入口(石窑滩)、南入口(青龙洞)、东入口(省界)三个功能区建设并投入试运营;继续加快景区中心广场工程及张家凹功能服务区工程;新建应急直升循环通道(电梯)建设等。

  3、平顺锦澜天宸康养置业有限公司“锦澜天宸·诗画太行”康养社区建设项目(新建):一期工程土建、安装工程。

  4、漳泽电力平顺新能源有限公司龙溪镇二期20MW光伏发电建设项目(新建):建设光伏组件及电器线路,6月底并网发电。

  5、中华太行大峡谷旅游公路平顺县(三岔口)至壶关县(王莽岭景区)段建设项目(续建):年内完成路面铺装及安防,并竣工通车。

  6、平顺县森众燃气有限公司天然气综合利用及汽车加气站建设项目(续建):建设CNG储配站、LNG气化站及配套设施。

  7、平顺县城关村城中村改造项目(新建):建设3栋安置楼,拆迁、三通一平。

  8、中华太行大峡谷旅游公路平顺县虹梯关-东寺头段建设项目(续建):年内完成路面铺装及安防,并竣工通车。

  9、平顺县2019年易地扶贫搬迁大型安置点配套教育医疗设施建设项目(新建):年内建成同兴苑幼儿园、青羊小学宿舍楼和餐厅、社区卫生服务中心并交付使用。

  10、东莞网商会平顺县城综合体建设项目(新建):年内完成前期手续,一期开工建设。

  11、平顺县大都科技产业发展有限责任公司矿山固体废弃物综合治理及生态修复建设项目(新建):建设矿山固体废弃物处理生产线,对矿山固体废弃物综合利用后对其占地进行复垦、种植。

  12、平顺县洁源新能源有限公司分散式10MW风电场一建设项目(续建):完成风机、配套电器设备购安,集电线路建设,年内并网发电。

  13、平顺县洁源新能源有限公司分散式10MW风电场二建设项目(新建):完成风机、配套电器设备购安,集电线路建设,年内并网发电。

  14、平顺县王庄片区城中村改造建设项目(续建):完成1#-3#楼二次结构,4#楼主体完工及室外配套设施。

  15、中华太行大峡谷旅游公路平顺县后壁-虹梯关段建设项目(续建):年内完成路面铺装及安防,并竣工通车。

  16、长治市诚进建材有限公司年产50万方混凝土生产线及年产30万方水稳生产线建设项目(新建):新建商混站厂房、办公房等。

  17、国道341线平顺县境内王庄至晋豫省界段工程建设项目(续建):建设路基、桥涵、隧道等。

  18、平顺县神龙湾景区旅游公路建设项目(续建):年内完成路面铺装及安防,并竣工通车。

  19、平顺县集中供热改扩建续建工程建设项目(续建):新建崇岩村2个、生产资料1个热力站、配套一次管网一中桥至德盛嘉园1200米,二次管网东山头、崇岩村片区及热源厂北大门、脱硫塔、泵房、烟囱、绿化、硬化等附属工程。

  20、山西天红太厨卫电器有限公司平顺县环保厨电生产线建设项目(续建):建设综合办公楼、厂房、仓库、宿舍等室外配套工程及部分设备购安。

  21、中华太行大峡谷旅游公路平顺县西湾至三叉口段建设项目(新建):年内完成路面铺装及安防,并竣工通车。

  22、平顺县生活垃圾分类和餐厨垃圾终端处理厂建设项目(新建):新建厂房、管理房、化粪池及配套基础设施等。

  23、长治市永固办公设备有限公司办公家具生产建设项目(新建):新建办公楼、厂房、库房、室外配套设施及部分设备购置安装等。

  24、山西晋东南神话新材料有限公司年产10万吨氮化新材料一期年产5万吨氮化硅铁项目(新建):新建办公场所以及室外配套设施建设及部分设备购安。

  25、平顺县日盛达硅业有限公司年产硅砂30万吨建设项目(新建):新建硅砂、提纯、超细粉加工生产线、生活用房、设备购置等。

  26、山西金诚铭科技有限公司金诚铭不锈钢深加工暨新型环保设备生产线建设项目(新建):新建实验办公楼、厂房、宿舍、食堂及室外配套设施等。

  27、中五井乡西赛村不稳定边坡地质灾害治理项目(新建):完成浆砌石挡墙。

  28、平顺县青草街中医药康养科技有限公司青草街中医药康养小镇建设项目(续建):完善步游道及道路,新建智能停车场等。

  29、平顺县通天峡景区旅游公路建设项目(续建):建设路基、路面、桥涵、安防等。

  30、平顺县2020年重点防护林三北工程建设项目(新建):完成新增人工造林。

  31、平顺县纪兰党性教育基地培训中心建设项目(新建):完成主楼及副楼主体、内外粉饰及配套基础设施等。

  32、平顺县南耽车村地灾搬迁二期工程建设项目(新建):完成土建工程、室内装饰及室外配套基础设施等。

  33、平顺县中医院门诊住院综合楼建设项目(续建):完成综合楼主体建设。

  34、国网平顺县供电公司110kV城北输变电工程建设项目(新建):完成城北变电站土建工程和线路架设等。

  35、长治市金港房地产开发有限公司金港100二期建设项目(新建):完成商住楼主体及安装工程。

  36、西沟乡农业产业强镇建设项目(新建):中药材标准化种植基地;新建沙棘生产线一条、原料库、成品库、冷藏库、管理车间及物流交易平台等。

  37、平顺县辛安泉保护工程县城及南部山区水源置换建设项目(新建):新建王庄分水口、下井口泵站2座,改造佛堂岭蓄水池1座,铺设管道37.94km,净水设备、厂房及清水池等。

  38、平顺县青羊小学(寄宿制)教学辅助楼建设项目(新建):教辅楼主体、装饰全部完成。

  39、山西赤壁悬流旅游开发有限公司赤壁悬流景区旅游开发建设项目(新建):建设步游道、游船体验、悬流景观、宾馆、民宿等。

  40、山西潞奥建材有限公司综合搅拌站建设项目(新建):新建商品混凝土站、沥青混凝土站、封闭料仓、储水池、机修车间、地磅房及配套基础建设等。

  41、中广核平顺生态景观200MW风电项目(拟建):年内完成前期手续,争取开工。

  42、平顺县虹霓太行水街旅游文化发展有限公司太行虹霓水街旅游开发一期建设项目(续建):建设完成游客中心、停车场、峡谷步游道、旅游厕所、关帝庙修缮、峡谷电梯、峡谷游船等。

  43、山西宇承房地产开发有限公司平顺嘉和苑建设项目(新建):完成商住楼主体及安装工程。

  44、平顺县消防站建设项目(新建):建设消防站、附属楼、门房及配套基础设施等。

  45、平顺县水电管理有限公司水电自供区农村水电网升级改造工程建设项目(新建):改造台区、断路器,改造高、低压线路、接户线、进户线,更换电表箱、电表等。

  46、平顺县城市公益性公墓建设项目(新建):新建墓穴及相关配套设施。

  47、平顺县福利服务中心综合养老楼建设项目(新建):完成综合楼主体建设。

  48、平顺县2019年高标准农田建设项目(新建):完成农田培土培肥、灌溉排水与节水灌溉、田间道路、农田输配电等。

  49、中国三峡新能源(集团)股份有限公司三峡新能源平顺西岭25万千瓦光伏发电基地建设项目(拟建):年内完成前期手续,争取开工建设。

  50、2019年度城乡建设用地增减挂钩建设项目(续建):拆除旧房后,恢复耕地。

  51、平顺县金途城建开发有限公司崇岩片区城中村改造建设项目(续建):完成内外墙装修,院内绿化、硬化等配套设施。

  52、山西正来制药有限公司厂区搬迁改造暨仓储基地建设项目(新建):新建车间、办公楼等。

  53、西沟沙棘饮料基地建设项目(新建):加工沙棘车间、产品展示厅、办公楼及购安设备等。

  54、华控建设集团杏城综合文旅开发建设项目(拟建):年内完成前期手续,争取开工。

  55、山西盛泰致远环保建材有限公司年产70万方商品混凝土项目(新建):新建搅拌站厂房、化验室、调度楼及设备购安等。

  56、平顺县2019年水土保持综合治理工程(二期)建设项目(新建):完成综合治理。

  三、推进措施(加快重点项目建设的推进措施)

  1、加强组织领导。成立全县重点项目建设领导组,统一领导全县重点项目推进,全力做好项目的组织领导和协调工作,认真落实“一个项目、一套班子、一抓到底”的项目抓办工作机制,建立县级领导亲自抓、责任单位具体抓、配合单位一起抓、各部门共同抓的项目推进责任制,确保重点项目按计划如期推进,顺利实施。

  2、严格落实责任。重点项目第一责任人既要当好总指挥,又要当好施工队长,狠抓项目开复工,推动项目早日投产达效;对所包项目手续办理、工程进度、竣工验收、投产达效实施全过程负总责;要深入开展“进工地、到一线、解难题”活动,定期深入工地一线,发现问题、解决问题,确保所包项目有序推进。项目直接责任人和项目负责人要不折不扣抓好落实,敢于担当,敢于负责,做好各项手续的办理和项目的组织实施以及固定资产投资上报和重点项目进展情况报送工作。审批部门要着力营造“六最”营商环境,要强化土地、资金、环境容量等要素保障,推行“企业项目承诺制+并联审批”模式,优化审批流程、压缩审批时间,搞好审批服务,对标“最多跑一次”。相关部门要全力配合,搞好服务,切实创优项目建设环境。

  3、强化动态管理。依托项目在线管理平台对全县重点项目进行动态管理,为进一步做好项目报表和信息沟通与对接,采取重点项目月报表制度(见附件)。各乡镇和相关县直部门要确定一名分管领导主抓项目报表工作和相关信息动态报送工作,并安排专人在每月15日前,将重点项目月报表以及提供的相关证明材料报县发改局(重点办)。月报表中工程形象进度要具体、表述清楚;手续办理要填写办理文号、文件名称及审批时间,正在办理的说明办理的阶段。要用好六项常态化工作机制,实施项目精准监测调度,同时定期召开项目推进会,协调解决项目实施过程中存在的困难和问题,促进项目早开工、快建设、快投产。

  4、跟踪项目督查。县纪委监委和县委督查室要完善重点项目督办制度,要对项目立项、土地、规划、环评等相关手续办理情况,各责任单位跟踪服务、协助建设单位做好项目建设前期准备工作,项目建设过程中遇到的困难和问题以及协调解决落实情况,项目开工、完成投资及报表等工作进行督查。原则上所有续建项目3月底前全部复工,所有新建项目要在4月底前开工建设,所有拟建项目要在11月底前完成前期手续。县融媒体中心要及时报道重点项目建设中正反两方面的典型,特别要对落实不力、行动迟缓的单位和个人予以通报批评、媒体曝光。

  5、加大考核权重。要加大对项目工作的硬考核力度,把抓项目的成效作为各责任单位重要标尺,严格按照目标任务要求,加大转型项目分值比重,对责任单位和直接责任人进行年终工作考评。参照县考核办全县重点工程加分规定,对完成重点工程年度投资计划和项目进度要求的责任单位和配合单位年终考核给予加分奖励。每个项目加分基准分为:企业投资类续建项目完成项目建设任务的,5亿元以上每个项目5分,2亿元---5亿元每个项目3分,500万元---2亿元每个项目0.5---2分;新开工项目完成项目建设任务的,5亿元以上每个项目10分,2亿元---5亿元每个项目5分,500万元---2亿元每个项目1---3分;拟建项目完成前期手续的,5亿元以上每个项目10分,2亿元---5亿元每个项目5分,1亿元---2亿元每个项目3分,1000万元---1亿元每个项目2分,500万元---1000万元每个项目1分;政府投资及补助类项目完成年度建设任务的,每个项目加1分。对涉及到的乡镇、县直部门根据加分情况按企业投资项目主要责任单位(或者政府投资项目单位)占50%,协助单位和乡镇共占50%进行加分。

  四、进展情况(重大项目进展情况)

  1、国道341线平顺王庄至晋豫界段建设项目

  项目概况:国道341线平顺王庄至晋豫界段建设项目路线起点位于平顺县青羊镇王庄村南,在国道341长治至平顺段与平辛线交叉口西侧与G341顺接,之后向东南方向布线,跨越玉峡关沟后,以特长隧道穿越山体到达项目终点杏城镇水泉凹北晋豫省界处,向东与国道341河南省境内段相接。投资主体为平顺县交通运输局,总投资22.90亿元,年度计划投资3亿元,项目于2019年9月开工建设,预计2022年12月竣工通车。

  建设内容及规模:路线全长36.844公里,连接线长11.698公里。项目主线采用双向两车道二级公路标准建设,设计速度60公里/小时,路基宽度12米/10米,桥涵设计汽车荷载等级采用公路-Ⅰ级;连接线按三级公路标准建设,设计速度30km/h,路基宽度7.5米。

  社会及经济效益:该项目建成后可以完善干线公路网络,提升国道通行能力和服务水平,拉动沿线地方经济发展。

  项目进度计划:

进度 

  季度 

  第一季度 

  第二季度 

  第三季度 

  第四季度 

  投资计划(亿元) 

  0.1 

  1 

  1.1 

  0.8 

  工程形象进度 

  临便道3km,清理与掘除1601.4m3,挖土方28230m3,挖石方41138m3,路基填方13450m3,完成总工程量的2% 

  便道37km,清理与掘除76483m3,挖土方12万m3,挖石方100万m3,路基填方45m3,涵洞300m,隧道1km,完成总工程量的6% 

  挖土方11.9万m3,挖石方97.8万m3,路基填方44m3,涵洞300m,小桥15m,中桥28m,大桥700m,隧道2km,完成总工程量的11% 

  路基填方8.3m3,涵洞120m,大桥300m,隧道2km,完成总工程量的15% 

  项目效果图:

  存在问题:该项目已争取到中央车购税资金12.5358亿元,剩余资金由平顺县政府筹措,由于地方财政困难,尚有缺口资金10.3679亿元,希望市级部门帮助解决。

  2、太行神龙湾旅游区开发项目

  项目概况:太行神龙湾旅游区开发项目位于平顺县东寺头乡与杏城镇,投资主体为山西欧亚神龙湾旅游开发有限责任公司,总投资11.776亿元,项目于2015年10月开工建设,目前已完成投资额8.6458亿元,2020年2月项目开始复工,年度计划投资1亿元,2020年年底计划完成景区应急救援通道建设、神龙湾西入口游客中心及广场的配套工程,神龙湾南入口与东入口游客中心争取年底完成主体建设。

  建设内容及规模:项目规划总面积为159.88平方公里,其中初期开发面积为23.354平方公里,规划区域涉及一乡一镇(东寺头乡、杏城镇),主要由神龙湾、金灯寺、小西天、秦光、张家凹五个景区组成,整体按照国家5A级景区标准进行开发建设,包括景区游客接待中心、游步道、观光车道、观光电梯、旅游厕所、安全护栏等内容。

  社会及经济效益:本项目建成后预测年平均收入达2.8亿元,年平均利润达1.4亿元,通过旅游产业带动、吸纳农民就业,大大增加区域就业概率,可带动就业人口3000余人,另外,旅游的开发必将伴随着当地居民居住环境的改善,全面提高当地居民的生产生活条件,改善村民福利,从而实现旅游扶贫。

  项目进度计划:

进度 

  季度 

  第一季度 

  第二季度 

  第三季度 

  第四季度 

  投资计划(亿元) 

  0.02 

  0.34 

  0.4 

  0.25 

  工程形象进度 

  进行神龙湾西入口游客中心内装修工程、金灯寺景区安全护栏等基础设施的建设,完成总工程量的73.6%。 

  进行景区应急救援通道、神龙湾西入口游客中心内装修工程、神龙湾南入口与东入口游客中心主体、金灯寺景区安全护栏等基础设施的建设,完成总工程量的76.5%。 

  进行景区应急救援通道、神龙湾西入口游客中心内装修工程、神龙湾南入口与东入口游客中心主体、金灯寺景区安全护栏等基础设施的建设,完成总工程量的79.9%。 

  年底争取完成景区应急救援通道的建设,神龙湾南入口与东入口游客中心争取年底完成主体建设,完成总工程量的81.9%。 

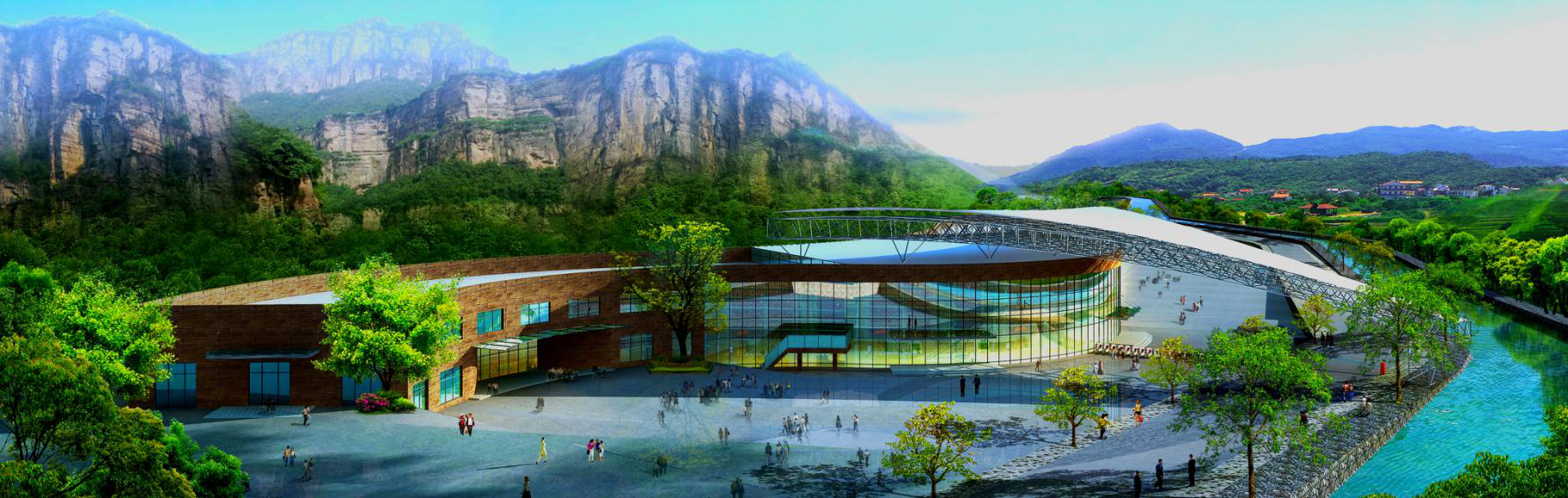

  项目效果图:

  3、平顺县神龙湾景区旅游公路建设项目

  项目概况:平顺县神龙湾景区旅游公路为“太行一号”旅游公路支线,起点位于平顺县西沟乡古罗,沿线经过21个行政村,终点止于青龙洞南与规划拟建G341相接。项目由平顺县人民政府承建,预算投资2.1132亿元,于2019年4月开工建设,目前已完成投资额0.9652亿元,2020年2月28日复工,年度计划投资1.148亿元,预计2020年9月底全线完工通车。

  建设内容及规模:项目路线全长37.567公里,采用三级公路标准修建,路基宽7.5米,设计时速30km/小时,桥涵设计汽车荷载公路-II级,路面采用5cm厚中粒式沥青混凝土(AC—16),主要构筑物涉及中桥91米/1座,隧道855米/1座,涵洞80道。

  社会及经济效益:项目建成以后,将为沿线群众安全便捷出行、山货及时外运提供交通保障,直接带动沿线3个乡镇21个行政村1万余名群众的脱贫致富。同时将沿线东部山区各景区、景点与浊漳河沿岸景点连成一片,为发展全县全域旅游提供有力支撑,是名副其实的小康路、致富路、旅游路。

  项目进度计划:

  进度 

  季度 

  第一季度 

  第二季度 

  第三季度 

  第四季度 

  投资计划(亿元) 

  0.048 

  0.9 

  0.2 

  工程形象进度 

  开挖路基土方61230m3,石方195312m3,路基完工。完成总工程量48%。 

  涵洞485.2m/42道;挡土墙33142m3/4135m;隧道470米;桥:91米下部构造;路面20公里;波形护栏28602米;钢筋混凝土防撞护栏2184m3/4535m;截至目前路面完工。完成总工程量91%。 

  隧道385m;桥91米上部结构;安全设施标志标线36km;全线完工。完成总工程量100%。 

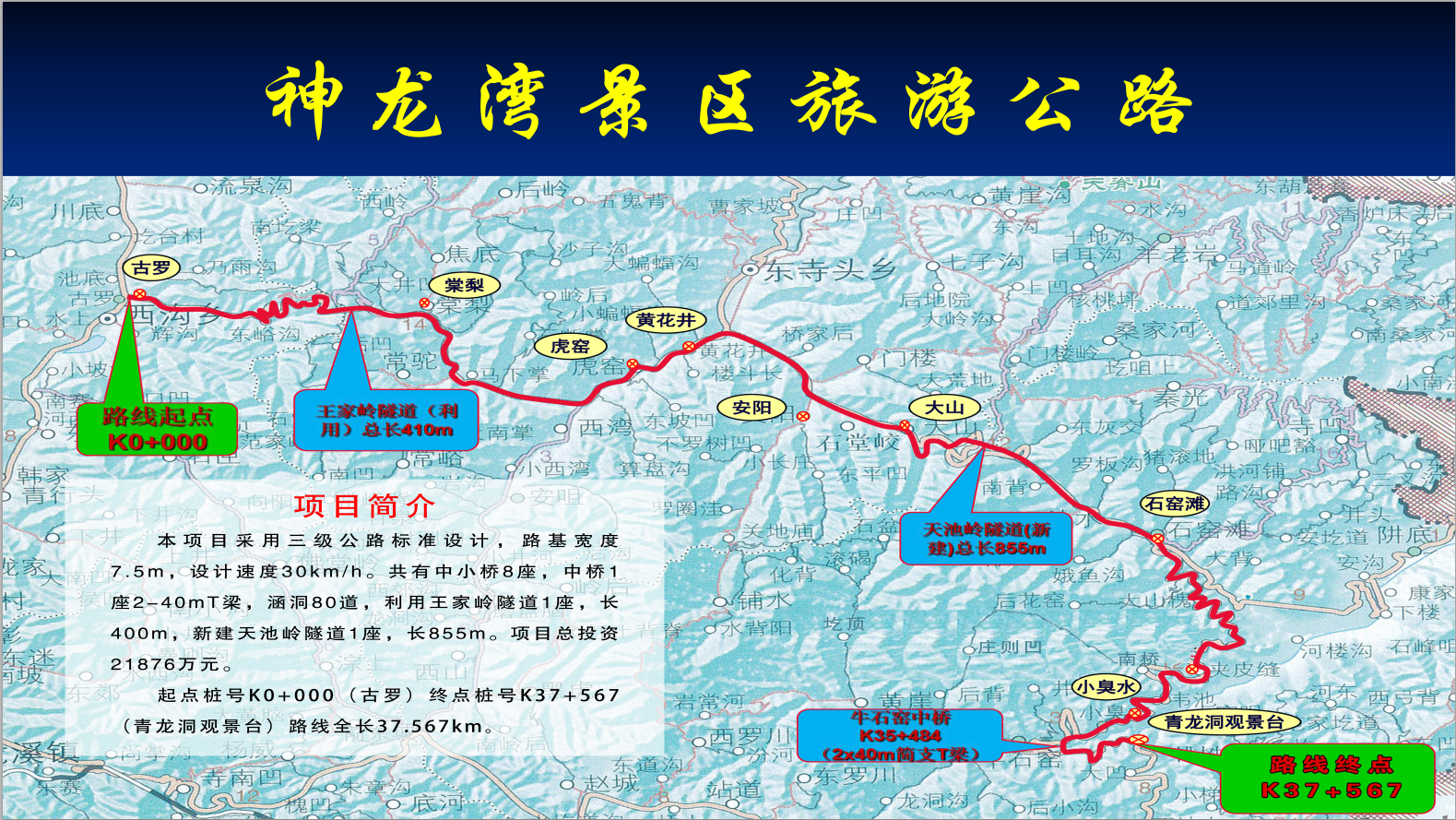

  项目效果图:
