公开事项:重点项目信息
一、项目遴选(本级重点项目建设遴选方式)
二、项目清单(本级重点项目建设清单)
1、平顺县国合光伏发电有限公司长治市光伏发电技术领跑基地平顺250MW建设项目(新建):完成110KV升压站、35KV开关站及10KV送出线路及35KV汇集线路、250MW光伏阵列建设并网发电。
2、山西欧亚神龙湾旅游开发有限责任公司平顺县太行神龙湾旅游开发建设项目(续建):太行神龙湾旅游区西入口(石窑滩)游客接待中心建成并投入使用,开工建设南入口服务区、东入口服务区、应急救援垂直电梯、景区双向观光车道等,建设张家凹景区大门、卫生间等旅游基础设施。
3、山西太子龙服饰有限公司平顺县扶贫工厂和电商产业园建设项目(续建):完成一期生产车间、食堂、业务楼、电商展厅、研发中心建设并投入生产。
4、山西航天清华装备有限责任公司平顺航天工业园二期项目(续建):完成新建(扩建)产品库及配套设施并投入生产。
5、中华太行大峡谷旅游公路平顺县(三岔口)至壶关县(王莽岭景区)段工程(续建):完成路基、路面铺装及附属配套设施建设并交付使用。
6、平顺县城关村城中村改造安置楼建设项目(新建):开工建设安置楼及相关配套设施。
7、平顺县森众燃气有限公司天然气综合利用及汽车加气站建设项目(续建):建设CNG储配站一座,LNG气化站一座,敷设del160中压管道及配套设施。
8、中华太行大峡谷旅游公路平顺县虹梯关-东寺头段建设项目(续建):完成路基、路面铺装及附属配套设施建设并交付使用。
9、平顺县易地搬迁县城集中安置二期建设项目(新建):完成安置楼、办公楼、管理楼及配套设施全部完成。
10、山西沁芳房地产开发有限公司平顺县休闲旅游颐养小镇建设项目(拟建):完成前期手续,争取开工建设。
11、东莞网商会平顺县城综合体建设项目(新建):完成前期手续,争取开工建设。
12、平顺县太行天路旅游公路改造工程建设项目(续建):完成路基、路面铺装及附属配套设施建设并交付使用。
13、平顺县洁源新能源有限公司分散式20MW风电建设项目(新建):完成前期手续,平顺县分散式风电场1、风电场2开工建设。
14、平顺县石城S324省道服务区建设项目(新建):服务楼、商业楼主体施工。
15、中华太行大峡谷旅游公路平顺县后壁-虹梯关段改建项目(续建):完成路基、路面铺装及附属配套设施建设并交付使用。
16、平顺县王庄片区城中村改造建设项目(续建):建设安置楼及配套设施。
17、纪兰农业科技有限公司潞党参饮品和网络新零售建设项目(拟建):签约并完成前期手续,争取开工建设。
18、国道341平顺县境内王庄至晋豫省界段建设项目(新建):完成征地拆迁等前期工作,并开工建设。
19、平顺县“四好农村公路”路面改造建设项目(新建):完成路基改造、路面铺装并交付使用。
20、平顺县神龙湾景区旅游公路建设项目(新建):完成路基、桥涵等工程建设。
21、平顺县2018年城乡建设用地增减挂钩项目(新建):完成拆旧区复垦、新增耕地任务。
22、平顺县县城集中供热3座换热站及二次管网配套工程建设项目(新建):新建崇岩新村、东山头3座换热站,二次管网铺设扩建工程。
23、平顺县尾矿库治理及采空区勘查设立标志标识项目(新建):年内全部完工。
24、平顺讯唯电子商务有限责任公司平顺县电子商务进农村综合示范项目(新建):县级电子商务公共服务中心、仓储物流配送中心,乡(镇)、村级服务站建成并投入使用。
25、平顺县中五井至南峧段公路改造工程建设项目(续建):路基、路面、隧道工程完工。
26、山西欧亚神龙湾旅游开发有限责任公司平顺县城综合接待服务中心建设项目(续建):建设综合接待中心大楼及基础配套设施。
27、平顺县通天峡景区旅游公路建设项目(续建):完成路基、桥涵等工程建设。
28、平顺县青草街中医药康养科技有限公司青草街中医药康养小镇建设项目(新建):完成旅游连接线、景区内道路、景区步游道、停车场及配套基础设施,主景区建设。
29、山西金山谷农业科技有限公司平顺县潞党参绿色种植基地建设项目(新建):种植基地、加工厂房建设完成。
30、长治富锦商贸有限公司裘皮服装制衣厂建设项目(新建):扩建养殖场、新建狐狸制衣厂。
31、平顺县大坪桥、安乐桥危桥改造工程建设项目(续建):桥梁改造完成并交付使用。
32、纪兰党性教育基地(干部教育培训中心)平顺县综合教学楼建设项目(新建):完成前期手续,综合教学楼主体施工。
33、山西天顺鸿达硅业有限公司平顺县6.6万吨/年化学硅工程建设项目(拟建):完成前期手续,力争开工建设。
34、平顺县中医院门诊住院综合楼建设项目(新建):综合楼主体完成。
35、平顺杏城110kV输变电工程建设项目(续建):安装工程全部完成并投入运行。
36、平顺县青羊小学(寄宿制)校舍安全工程建设项目(新建):完成教学楼、宿舍楼、餐厅等主体工程。
37、平顺县杏城10kV、35kV接续线工程建设项目(续建):完成安装工程并投入使用。
38、平顺县崇岩新区市政道路和崇岩桥、银行桥改建工程建设项目(新建):完成崇岩新区道路路面铺装,崇岩桥、银行桥拓宽改造并投入使用。
39、平顺县第四中学校学生宿舍楼建设项目(新建):完成学生宿舍楼及配套设施建设并投入使用。
40、平顺县紫东社区幼儿园建设项目(新建):完成幼儿园基本建设。
41、平顺县常驼生态种养基地观光园建设项目(续建):完成新建大棚、宾馆、农家乐、养鱼池、造地等工程建设。
42、平顺县乡愁走廊旅游开发有限公司太行山国家公园中国乡愁走廊建设项目(续建):完成旅游综合体、西山观光道路、大小榔梯修复、九曲峡开发等工程建设。
43、山西正来制药有限公司平顺县仓储批发基地建设项目(新建):完成仓储厂房建设。
44、平顺县污水处理厂保温提效改造二期工程建设项目(新建):完成新建MBR膜池及配套设施建设并投入使用。
45、平顺县兴华西街(王庄段)地下排水管网工程建设项目(新建):完成排水管网铺设工程。
46、长治市昌泰石料有限公司年产45万吨建筑石料厂建设项目(新建):完成设备安装、厂房建设并投入生产。
47、平顺县晋龙置业有限公司彩凤花园商品楼建设项目(续建):完成商品楼建设。
48、平顺县2019年生态造林工程建设项目(新建):完成人工造林2万亩。
49、平顺县虹霓太行水街旅游文化发展有限公司太行虹霓水街旅游开发项目(新建):完成游客服务中心、水坝项目、民俗改造、小吃街等工程建设。
50、平顺县殡仪馆建设项目(续建):完成火化炉、悼念厅、存尸间、办公用房等工程建设。
51、平顺县“十三五”第二批村级光伏扶贫电站(新建):完成光伏电站安装并网发电。
52、平顺县中药材现代农业产业园区建设项目(新建):完成15万亩标准化种植基地建设。
53、平顺县城市公益性公墓建设项目(新建):开工建设墓穴及相关配套设施。
54、平顺县农村饮水安全工程建设项目(新建):完成管道铺设及水利设施建设并投入使用。
55、平顺10kV线路改造工程建设项目(新建):完工线路架设并投入使用。
56、平顺伟翔混凝土搅拌有限公司年产10000方商砼建设项目(新建):全部完工并投入生产。
57、平顺县金途城建开发有限公司崇岩片区城中村改造项目(新建):安置楼主体完成。
58、平顺2019年贫困村通动力电改造工程建设项目(新建):全部完工。
59、平顺县天然气入城建设项目(新建):办理前期手续、开始敷设管线。
60、北控风力发电有限公司关庙岭分散式风电建设项目(新建):年内完成前期手续,风电场开工建设。
三、推进措施(加快重点项目建设的推进措施)
1、加强组织领导。县里成立全县重点项目建设领导组,统一领导全县重点项目推进,全力做好项目的组织领导和督办协调工作,认真落实“一个项目、一套班子、一抓到底”的项目抓办工作机制,建立县级主要领导亲自抓、分管领导具体抓、县乡两级一起抓、各部门协调配合共同抓的项目推进责任制,确保重点项目按计划如期推进,顺利实施。
2、严格落实责任。重点项目第一责任人既要当好总指挥,又要当好施工队长,狠抓续建项目复工、新建项目开工,推动项目早日投产达效;对所包项目手续办理、工程进度、竣工验收、投产达效实施全过程负总责;要深入开展“进工地、到一线、解难题”活动,定期深入工地一线,一线发现问题、一线解决问题,确保所包项目有序推进。项目直接责任人和项目负责人要不折不扣抓好落实,敢于担当,敢于负责,做好各项手续的办理和项目的组织实施以及固定资产投资上报和重点项目进展情况报送工作。审批部门要着力营造“六最”营商环境,要强化土地、资金、环境容量等要素保障,推行“企业项目承诺制+并联审批”模式,优化审批流程、压缩审批时间,搞好审批服务,对标“最多跑一次”。相关部门要全力配合,搞好服务,切实创优项目建设环境。
3、强化动态管理。依托“项目云”系统管理平台对全县重点项目进行动态管理,并将项目动态用手机APP推送到县党政主要领导手机上。为进一步做好项目报表和信息沟通与对接,采取重点项目一月一报表制度(见附件:项目月报表)。各乡镇和相关县直部门要确定一名分管领导主抓项目报表工作和相关信息动态报送工作,并安排专人在每月15日前,将重点项目月报表以及提供的相关证明材料报县重点办。月报表中工程形象进度要具体、表述清楚;手续办理要填写办理文号、文件名称及审批时间,正在办理的说明办理的阶段。要用好六项常态化工作机制,实施项目精准监测调度,同时定期召开项目推进会,协调解决项目实施过程中存在的困难和问题,促进项目早开工、快建设、快投产。
4、跟踪项目督查。县纪委监委和县委督查室要完善重点项目督办制度,要对项目立项、土地、规划、环评等相关手续办理情况,各责任单位跟踪服务、协助建设单位做好项目建设前期准备情况,项目建设过程中遇到的困难和问题以及协调解决落实情况,项目开工、完成投资及报表等工作进行督查。原则上所有续建项目4月底前全部复工,所有新建项目要在5月底前开工建设,所有拟建项目要在11月底前完成前期手续。县电视台和新闻中心要及时报道重点项目建设中正反两方面的典型,特别要对落实不力、行动迟缓的单位和个人予以通报批评、媒体曝光。
5、严肃考核考评。严格按照任务要求,对责任单位和直接责任人进行年终工作考评。参照县考核办全县重点工程加分规定,对完成重点工程年度投资计划和项目进度要求的责任单位和项目单位年终考核给予加分奖励。每个项目加分基准分为:企业投资类续建项目完成项目建设任务的,5亿元以上每个项目5分,2亿元---5亿元每个项目3分,500万元---2亿元每个项目0.5---2分;新开工项目完成项目建设任务的,5亿元以上每个项目10分,2亿元---5亿元每个项目5分,500万元---2亿元每个项目1---3分;拟建项目完成前期手续的,5亿元以上每个项目10分,2亿元---5亿元每个项目5分,1亿元---2亿元每个项目3分,1000万元---1亿元每个项目2分,500万元---1000万元每个项目1分;政府投资及补助类项目完成年度建设任务的,每个项目加1分。对涉及到的乡镇、县级部门(单位),根据加分情况按企业投资项目主要责任单位(或者政府投资项目单位)占50%,协助单位和乡镇共占50%进行加分。
四、进展情况(重大项目进展情况)

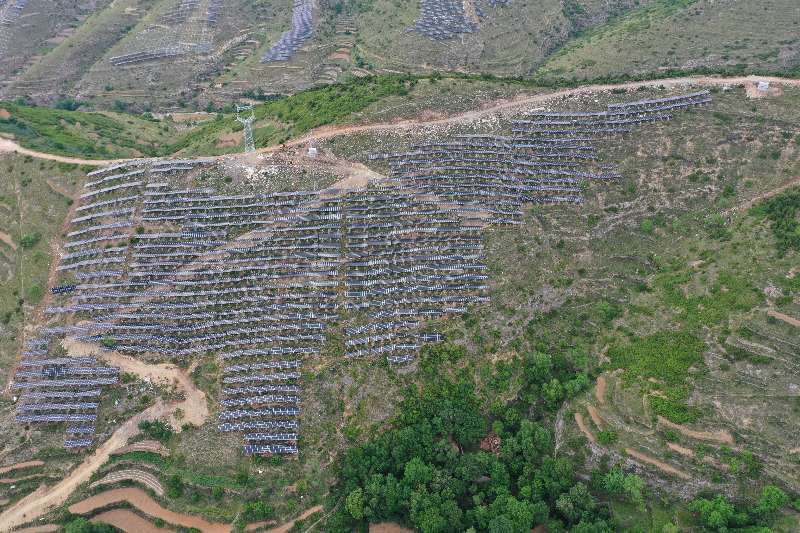

长治光伏发电技术领跑基地平顺250MWp项目成功并网:长治光伏发电技术领跑基地平顺250MW项目位于平顺县青羊镇、西沟乡、龙溪镇、东寺头乡和杏城镇五个乡镇28个村,项目总投资18.91余亿元,总装机容量为250MW,并建设有220kV汇集站一座,110kV升压站一座,35kV开关站一座。采用天合光能N型i-TOPCon双面双玻高效光伏组件,可实现双面发电。
项目自今年2月底开工以来,经过4个月的紧张施工,于6月30日15点58分通过验收成功并网,标志着国家首批光伏技术领跑基地顺利并网送电。
